Tunnelelement 7 nauwkeurig geplaatst
Met het afzinken en de definitieve positionering van tunnelelement 7 is de laatste afzinkoperatie van de Scheldetunnel succesvol uitgevoerd. Het element is nauwkeurig geplaatst tussen tunnelelement 6 en 8, met een resterende tolerantie van circa 25 centimeter aan beide zijden.
Acht elementen op hun eindpositie
Na deze operatie bevinden zich alle acht tunnelelementen op hun definitieve positie op de bodem van de Schelde. De elementen, elk met een gewicht van circa 60.000 ton en een lengte van ongeveer 120 meter, vormen samen meer dan één kilometer tunnel. De afzinkoperaties zijn voorafgegaan door uitgebreide voorbereidingen, waaronder ballastberekeningen, hydrodynamische analyses en het testen van besturings- en meetsystemen.
Rol van IMMONTEC

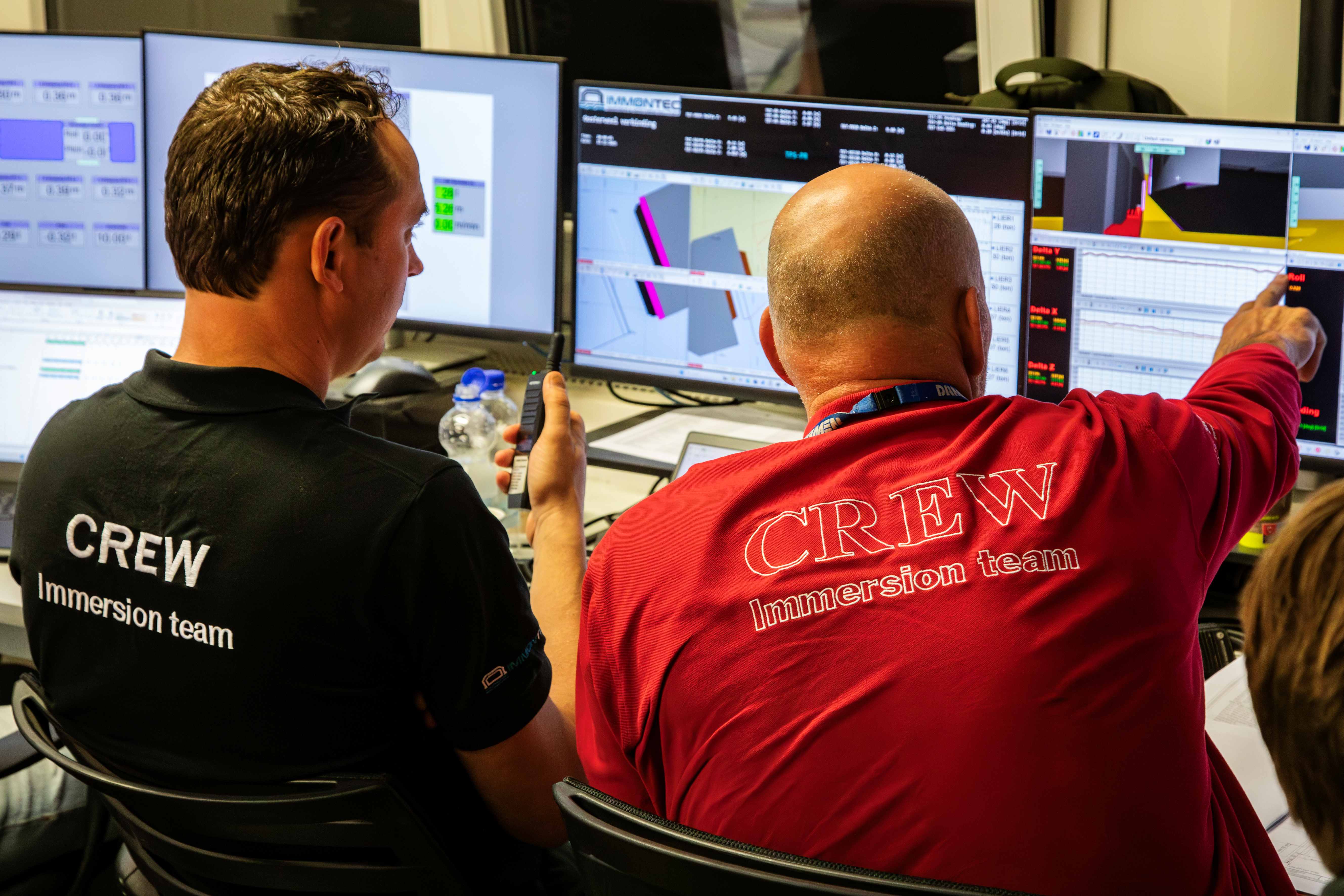

IMMONTEC was verantwoordelijk voor de afzinkcoördinatie en operationele aansturing tijdens deze fase van het project. Onder leiding van projectmanager en afzinkcommandant Auke Lubach is het element gecontroleerd, stabiel en conform planning op zijn definitieve positie afgezonken.
Laatste fase in het vooruitzicht
In het nieuwe jaar start de laatste fase van het afzinkproces: het realiseren van de sluitvoeg tussen tunnelelement 7 en 8. Hierbij worden de elementen definitief waterdicht met elkaar verbonden, waarmee een volgende stap en voor IMMONTEC de laatste stap wordt gezet richting de afronding van de Scheldetunnel.
